NS管理局某施設改修工事
内装工事、ユニットシャワー取替工事
スイッチ増設工事、SD取替工事
換気扇取替工事
〈お客様からの要望〉
・壁に穴をあけられてしまうため、鉄板を張って補強し、穴をあけられない
ようにしてほしい。

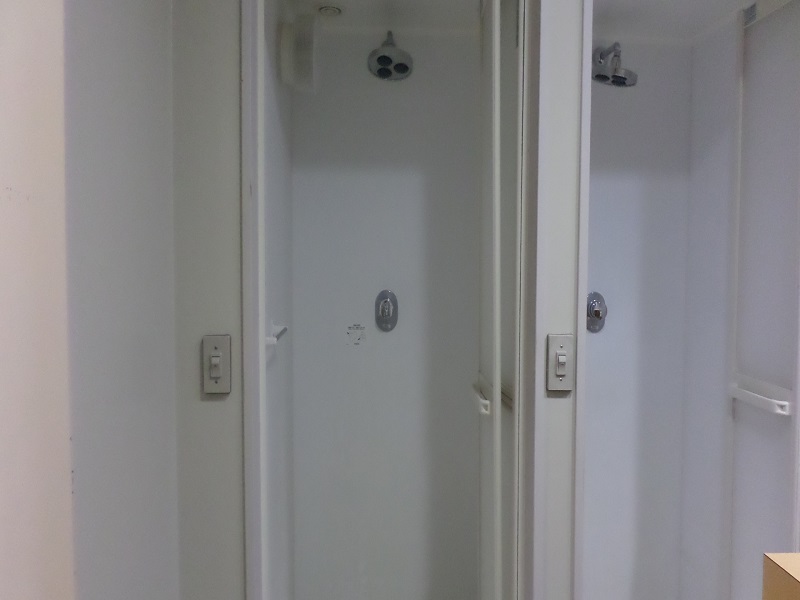

・ユニットシャワーを新品に入れ替えてほしい。
・入口の鋼製扉が進行方向と逆向きに開いて使いにくいので、開き勝手を逆
にしてほしい。
・換気ファンを新しく取り替えてほしい。
・シャワー室の鏡は割れた際に危険なので、ポリカーボネート製の割れない
ものにしてほしい。
〈注意したこと〉
・コロナウイルス感染防止のために、毎日の体温計測、マスクの着用と手指
の消毒を徹底しました。
・施設を運営しながら工事を行うので、作業員の入退場、材料の搬入や搬出
の時間を調整し、施設及び施設関係者の方々に迷惑をかけないように注意
しました。
・作業場に出入りできる時間が決まっていたので、作業員が単独行動をしな
いように、団体行動に気を付けて工事を進めました。
〈実際の工事であったこと〉
・建物内での作業だったため、共同室入口枠の塗装を行った際に、塗料のに
おいがこもってしまいました。においを発散するため、作業中は常に窓を
開け、扇風機を回して換気対策を徹底しました。
・施設を運営しながらの作業で、5階の作業エリアの直下階に研修室があ
り、「研修中はなるべく騒音を出さないでほしい」と要望がありました。
すぐに施工業者と相談し、音の大きい作業の日程をずらすなどして、施設
側に迷惑をかけないように配慮しました。
・全体を8工区に分け、1工区ずつ終わらせて進めていかなくてはいけませ
んでした。一部材料の納期が間に合わず、使用日が決まっていたので、施
設担当者と協議して仮の品物を取付けて使用してもらい、正規の物が納入
され次第、付け替えを行いました。
〈その他〉
・工区ごとの使用開始日が決まっており、それに間に合わせるように工事を
進めました。一部商品がコロナの影響で間に合わないこともありました
が、仮の物で対応し、全工区とも遅れることなく引き渡しができ、非常に
喜んで頂けました。また、施工中も施設内で修繕工事が発生し、その度に
お声掛けを頂いて見積りに参加させて頂きました。本工事の完了後引き渡
し時に、「頼みやすいから色々と頼んでしまって申し訳なかったね。助か
りました。」とおっしゃっていただけたので、受注できないものもありま
したが、少しでも役に立てたのだと思い、嬉しくなりました。
